Od 3 do 6 miesięcy tyle trwa przyłączenie do sieci gazowej i montaż licznika
- Cały proces od złożenia wniosku o warunki przyłączenia do uruchomienia dostaw gazu trwa zazwyczaj od 3 do 6 miesięcy, a w skomplikowanych przypadkach dłużej.
- Samo wydanie warunków przyłączenia przez PSG zajmuje 14-30 dni, natomiast montaż gazomierza po finalizacji wszystkich formalności to kolejne 14-30 dni roboczych.
- Najdłużej trwa budowa przyłącza przez Polską Spółkę Gazownictwa, która może zająć od kilku tygodni do nawet 10-16 miesięcy, szczególnie gdy konieczna jest rozbudowa sieci.
- Koszty obejmują ryczałtową opłatę za przyłącze (ok. 2500-3500 zł) oraz wydatki na projekt i wykonanie wewnętrznej instalacji gazowej (od kilku do kilkunastu tysięcy złotych).
- Kluczowe czynniki wpływające na czas oczekiwania to kompletność dokumentacji, konieczność rozbudowy sieci, lokalizacja nieruchomości oraz sezonowość prac budowlanych.
- Proces można przyspieszyć, składając wniosek online przez Portal Przyłączeniowy PSG, kompletując dokumenty z wyprzedzeniem i utrzymując proaktywny kontakt z operatorem.
Ile naprawdę czeka się na licznik gazu? Realia czasowe i kluczowe czynniki
Kiedy myślimy o podłączeniu gazu do domu, często skupiamy się na finalnym etapie montażu licznika. Jednak z mojego doświadczenia wynika, że to tylko jeden z elementów znacznie dłuższego procesu. Czas oczekiwania na licznik gazu może być naprawdę zróżnicowany i zależy od wielu czynników, które postaram się szczegółowo omówić, abyś mógł lepiej zaplanować swoje działania.
Od czego zacząć, czyli pierwszy kontakt z gazownią
Pierwszym i absolutnie kluczowym krokiem w drodze do własnego licznika gazu jest złożenie wniosku o określenie warunków przyłączenia do Polskiej Spółki Gazownictwa (PSG). To właśnie PSG, jako Operator Systemu Dystrybucyjnego, jest odpowiedzialna za całą infrastrukturę. Do wniosku należy dołączyć kilka istotnych dokumentów, które umożliwią gazowni ocenę możliwości technicznych przyłączenia. Niezbędna będzie przede wszystkim mapa sytuacyjna z propozycją lokalizacji szafki gazowej oraz dokument potwierdzający Twoje prawo do dysponowania nieruchomością, na przykład akt notarialny. Pamiętaj, że precyzyjne i kompletne złożenie tych dokumentów już na starcie może znacząco przyspieszyć dalsze etapy.
Standardowe terminy a rzeczywistość jak długo to potrwa w Twoim przypadku?
Zazwyczaj cały proces od złożenia pierwszego wniosku do momentu, gdy gaz popłynie do Twojego domu, to kwestia od 3 do 6 miesięcy. Niestety, w bardziej skomplikowanych przypadkach, na przykład gdy konieczna jest rozbudowa sieci, czas ten może się wydłużyć nawet do kilkunastu miesięcy. Kluczowe jest zrozumienie, że na ten ogólny czas składają się różne etapy, z których każdy ma swoje własne ramy czasowe. Warto je znać, aby móc realnie ocenić sytuację.
- Wydanie warunków przyłączenia: Polska Spółka Gazownictwa ma zazwyczaj od 14 do 30 dni na wydanie warunków przyłączenia od momentu złożenia kompletnego wniosku.
- Realizacja budowy przyłącza przez PSG: To często najdłuższy etap. Termin jest określony w umowie i może wynosić od kilku tygodni do nawet 10-16 miesięcy, zwłaszcza jeśli w pobliżu Twojej działki nie ma gazociągu i konieczna jest rozbudowa sieci.
- Montaż licznika (gazomierza) po zgłoszeniu gotowości: Po dopełnieniu wszystkich formalności i opłaceniu faktury za przyłączenie, na sam montaż licznika czeka się zazwyczaj od 14 do 30 dni roboczych.
Kluczowi gracze w procesie: rola PSG, sprzedawcy gazu i Twoja
W procesie przyłączenia gazu uczestniczy kilka podmiotów, a zrozumienie ich ról jest kluczowe dla sprawnego przebiegu całego przedsięwzięcia. Każdy z nich ma swoje zadania i obszary odpowiedzialności, a Ty jako klient również odgrywasz aktywną rolę.
- Operator Systemu Dystrybucyjnego (Polska Spółka Gazownictwa PSG): Jest odpowiedzialna za budowę przyłącza gazowego (od gazociągu głównego do szafki gazowej na granicy posesji) oraz za montaż i demontaż licznika gazu. To z PSG podpisujesz umowę o przyłączenie.
- Sprzedawca gazu (np. PGNiG Obrót Detaliczny): To z nim zawierasz umowę kompleksową na sprzedaż i dostawę gazu. Sprzedawca jest pośrednikiem w procesie zlecenia montażu gazomierza do PSG.
- Klient (Ty): Twoja rola polega na skompletowaniu dokumentów, zleceniu wykonania projektu i budowy wewnętrznej instalacji gazowej (od szafki gazowej do urządzeń w budynku), a także na terminowym dopełnianiu formalności i opłat.

Mapa drogowa do własnego licznika gazu: Przewodnik krok po kroku

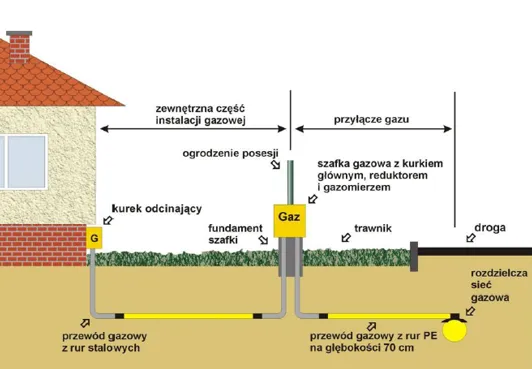

Przyłączenie do sieci gazowej i montaż licznika to proces wieloetapowy, który wymaga cierpliwości i skrupulatności. Aby ułatwić Ci nawigację po wszystkich formalnościach, przygotowałam szczegółowy przewodnik krok po kroku. Pamiętaj, że każdy z tych etapów jest równie ważny i pominięcie lub zaniedbanie któregokolwiek z nich może skutkować niepotrzebnymi opóźnieniami.Krok 1: Wniosek o warunki przyłączenia jak uniknąć błędów na starcie?
Jak już wspomniałam, wszystko zaczyna się od złożenia wniosku o określenie warunków przyłączenia do PSG. To nie tylko formalność, ale podstawa do dalszych działań. Aby uniknąć błędów, upewnij się, że wniosek jest wypełniony czytelnie i kompletnie. Dołącz do niego wszystkie wymagane załączniki:
- Mapa sytuacyjna w odpowiedniej skali (np. 1:500 lub 1:1000) z zaznaczoną proponowaną lokalizacją szafki gazowej.
- Dokument potwierdzający prawo do dysponowania nieruchomością (np. akt notarialny, wypis z księgi wieczystej).
Coraz częściej istnieje możliwość złożenia wniosku online przez Portal Przyłączeniowy PSG, co może przyspieszyć proces i ułatwić śledzenie jego statusu. Zdecydowanie polecam tę opcję.
Krok 2: Analiza umowy o przyłączenie na co zwrócić szczególną uwagę?
Po złożeniu wniosku, w ciągu około 30 dni (dla najpopularniejszej grupy przyłączeniowej), otrzymasz od PSG warunki przyłączenia oraz projekt umowy o przyłączenie. To bardzo ważny dokument, który określa kluczowe elementy całego procesu. Zwróć szczególną uwagę na: termin realizacji przyłącza, wysokość opłaty za przyłączenie oraz zakres prac, za które odpowiada PSG. Dokładnie zapoznaj się z treścią umowy przed jej podpisaniem.
Krok 3: Budowa przyłącza przez gazownię a Twoja instalacja wewnętrzna kto za co odpowiada?
Na tym etapie następuje podział odpowiedzialności. Polska Spółka Gazownictwa, po podpisaniu umowy o przyłączenie, przystępuje do budowy przyłącza gazowego. Obejmuje ono odcinek od gazociągu głównego do szafki gazowej, która zostanie zlokalizowana na granicy Twojej posesji lub w innym uzgodnionym miejscu.
Twoim zadaniem jest zlecenie wykonania projektu oraz budowy wewnętrznej instalacji gazowej. To odcinek od szafki gazowej do wszystkich urządzeń gazowych w Twoim budynku (np. kotła, kuchenki). Niezwykle ważne jest, aby do tych prac zatrudnić wyłącznie osoby lub firmy posiadające odpowiednie uprawnienia i doświadczenie. Błędy na tym etapie mogą skutkować nie tylko opóźnieniami, ale przede wszystkim zagrożeniem bezpieczeństwa.
Krok 4: Zgłoszenie gotowości instalacji ostatnia prosta przed montażem
Kiedy Twoja wewnętrzna instalacja gazowa jest już gotowa, musisz zgłosić jej gotowość do napełnienia paliwem gazowym. To sygnał dla gazowni, że można przystąpić do kolejnych etapów. Na tym etapie musisz przygotować i przedstawić następujące dokumenty:
- Protokół głównej próby szczelności instalacji gazowej wystawiony przez uprawnionego instalatora.
- Opinię kominiarską potwierdzającą sprawność przewodów kominowych i wentylacyjnych.
Upewnij się, że te dokumenty są aktualne i sporządzone zgodnie z obowiązującymi przepisami.
Krok 5: Wybór sprzedawcy i umowa kompleksowa finalizacja formalności
Zanim gazomierz zostanie zamontowany, musisz wybrać sprzedawcę gazu i zawrzeć z nim umowę kompleksową na sprzedaż i dostawę paliwa gazowego. W Polsce najpopularniejszym sprzedawcą jest PGNiG Obrót Detaliczny, ale masz prawo wybrać dowolnego sprzedawcę działającego na rynku. Umowa ta jest niezbędna do uruchomienia dostaw gazu i jest jednym z ostatnich formalnych kroków przed montażem licznika.Krok 6: Montaż gazomierza i uruchomienie dostaw
Po dopełnieniu wszystkich formalności czyli po podpisaniu umowy o przyłączenie z PSG, wykonaniu wewnętrznej instalacji, zgłoszeniu jej gotowości, opłaceniu faktury za przyłączenie oraz zawarciu umowy kompleksowej ze sprzedawcą gazu sprzedawca zleca PSG montaż gazomierza. To ostatni etap, po którym gaz popłynie do Twojego domu. Na sam montaż licznika czeka się zazwyczaj od 14 do 30 dni roboczych. Po jego zainstalowaniu i sprawdzeniu szczelności, gaz jest gotowy do użytku.
Dlaczego Twój sąsiad czekał krócej? Czynniki decydujące o czasie oczekiwania
Zapewne słyszałeś historie o sąsiadach, u których gaz pojawił się "w mgnieniu oka", podczas gdy Ty czekasz miesiącami. Czas oczekiwania na przyłącze gazowe i montaż licznika może się znacznie różnić, a te różnice wynikają z kilku kluczowych czynników. Z mojego doświadczenia wiem, że zrozumienie ich pomoże Ci lepiej zarządzać swoimi oczekiwaniami i być może nawet uniknąć niektórych pułapek.
Lokalizacja ma znaczenie: różnice między miastem a wsią
Lokalizacja Twojej nieruchomości ma ogromny wpływ na czas oczekiwania. W dużych miastach i na gęsto zaludnionych terenach, gdzie infrastruktura gazowa jest już dobrze rozwinięta, proces przyłączenia jest zazwyczaj szybszy. Gazociągi są w pobliżu, a ekipy budowlane mają krótsze dystanse do pokonania. Natomiast na terenach wiejskich, w mniejszych miejscowościach czy na działkach położonych na uboczu, gdzie gęstość zabudowy jest mniejsza, czas oczekiwania jest często dłuższy. Może to wynikać z konieczności budowy dłuższych odcinków sieci lub mniejszej liczby ekip obsługujących dany rejon.
Sezon budowlany kontra zima kiedy najlepiej załatwiać formalności?
Sezonowość prac budowlanych to kolejny czynnik wpływający na długość oczekiwania. Największe obłożenie i najdłuższe terminy przypadają zazwyczaj na okresy wzmożonych prac budowlanych, czyli wiosnę i lato, a także tuż przed sezonem grzewczym (jesień), kiedy wielu inwestorów chce zdążyć z uruchomieniem ogrzewania. Jeśli masz taką możliwość, rozważ składanie wniosków i inicjowanie prac poza szczytem sezonu, np. zimą, co teoretycznie może skrócić czas oczekiwania na niektóre etapy. Pamiętaj jednak, że prace ziemne zimą mogą być utrudnione przez mróz.
Problem z siecią, czyli kiedy konieczna jest jej rozbudowa i co to dla Ciebie oznacza?
Jednym z głównych czynników, które drastycznie wydłużają czas oczekiwania, jest konieczność rozbudowy sieci gazowej. Jeśli w pobliżu Twojej działki nie ma gazociągu lub istniejąca sieć ma niewystarczającą przepustowość, PSG będzie musiała najpierw zaprojektować i zbudować nowy odcinek sieci. Ten proces jest skomplikowany, wymaga uzyskania wielu pozwoleń i może trwać wiele miesięcy, a nawet ponad rok. W takich przypadkach Twoje przyłącze staje się częścią większej inwestycji, co naturalnie wydłuża oczekiwanie.
Błędy w dokumentacji: jak drobne pomyłki generują wielomiesięczne opóźnienia
To, co wydaje się drobnostką, może okazać się największym hamulcem. Z mojego doświadczenia wynika, że błędy formalne, takie jak niekompletne wnioski, brak wymaganych załączników, nieaktualne mapy czy błędnie wypełnione dokumenty, są najczęstszą przyczyną opóźnień. Każda taka pomyłka oznacza konieczność uzupełniania dokumentacji, co wiąże się z dodatkowym czasem na korespondencję i ponowne rozpatrzenie. Dlatego zawsze podkreślam, że precyzyjne i kompletne przygotowanie dokumentacji na każdym etapie to podstawa sprawnego przebiegu procesu.
Niezbędnik inwestora: Kompletna lista dokumentów
Przygotowanie odpowiedniej dokumentacji to podstawa sprawnego procesu przyłączenia gazu. Aby ułatwić Ci to zadanie, stworzyłam kompleksową listę wszystkich niezbędnych dokumentów, które będziesz musiał zgromadzić na różnych etapach. Pamiętaj, że ich kompletność i poprawność to klucz do uniknięcia niepotrzebnych opóźnień.
Dokumenty na etapie wnioskowania o warunki przyłączenia
To pierwszy zestaw dokumentów, który musisz przygotować, aby w ogóle rozpocząć procedurę. Bez nich wniosek nie zostanie rozpatrzony:
- Wniosek o określenie warunków przyłączenia dostępny na stronie internetowej Polskiej Spółki Gazownictwa lub w jej placówkach.
- Plan zabudowy lub szkic sytuacyjny najczęściej jest to aktualna mapa do celów informacyjnych, na której zaznaczasz proponowaną lokalizację szafki gazowej i trasę przyłącza.
- Dokument potwierdzający prawo do dysponowania nieruchomością np. akt notarialny zakupu działki, wypis z księgi wieczystej, umowa dzierżawy.
Dokumentacja techniczna: projekt, pozwolenia i protokoły
Te dokumenty są związane z budową wewnętrznej instalacji gazowej i potwierdzają jej zgodność z przepisami oraz bezpieczeństwo:
- Projekt budowlany wewnętrznej instalacji gazowej wykonany przez uprawnionego projektanta.
- Pozwolenie na budowę lub zgłoszenie robót budowlanych dotyczące instalacji wewnętrznej, wymagane w zależności od zakresu prac.
- Protokół głównej próby szczelności instalacji gazowej sporządzony przez uprawnionego instalatora po zakończeniu budowy instalacji wewnętrznej.
- Opinia kominiarska potwierdzająca sprawność przewodów kominowych i wentylacyjnych, niezbędna do bezpiecznego użytkowania urządzeń gazowych.
Dokumenty potrzebne do zawarcia umowy i montażu licznika
To formalności, które finalizują proces i umożliwiają uruchomienie dostaw gazu:
- "Zgłoszenie gotowości instalacji gazowej do napełnienia paliwem gazowym" formularz, który składasz po wykonaniu instalacji wewnętrznej i uzyskaniu protokołu szczelności oraz opinii kominiarskiej.
- Umowa na sprzedaż i dostawę gazu zawarta z wybranym przez Ciebie sprzedawcą gazu (np. PGNiG Obrót Detaliczny).
Jak nie przepłacić? Szacunkowe koszty przyłącza i instalacji gazowej
Kwestia kosztów jest zawsze jednym z najważniejszych aspektów planowania inwestycji. Przyłączenie do sieci gazowej to nie tylko opłata za sam gazociąg, ale także szereg innych wydatków. Z mojego doświadczenia wynika, że warto mieć pełny obraz finansowy, aby uniknąć niespodzianek i efektywnie zarządzać budżetem.
Opłata ryczałtowa za przyłącze ile wynosi i co obejmuje?
Opłata za przyłączenie do sieci gazowej jest zazwyczaj ryczałtowa i regulowana taryfami Operatora Systemu Dystrybucyjnego (PSG). Dla standardowego przyłącza o długości do 15 metrów, koszt ten wynosi obecnie około 2500-3500 zł brutto. Ta opłata obejmuje prace wykonane przez PSG, czyli budowę odcinka gazociągu od sieci głównej do szafki gazowej na Twojej posesji oraz montaż licznika. Warto wiedzieć, że każdy dodatkowy metr powyżej tej standardowej długości wiąże się z dodatkowym kosztem, który wynosi zazwyczaj około 100-130 zł za metr.
Ukryte koszty: projekt i wykonanie instalacji wewnętrznej
Wielu inwestorów zapomina, że opłata ryczałtowa za przyłącze to tylko część wydatków. Oprócz niej musisz liczyć się z kosztami wykonania projektu oraz budowy wewnętrznej instalacji gazowej, czyli odcinka od szafki gazowej do wszystkich urządzeń w Twoim domu. Te koszty mogą być znaczące i wynoszą od kilku do kilkunastu tysięcy złotych. Wpływ na nie ma długość i skomplikowanie instalacji, liczba punktów poboru gazu, a także cennik wybranego przez Ciebie projektanta i wykonawcy. Pamiętaj, aby zawsze prosić o szczegółowe wyceny i porównywać oferty.
Czy można negocjować koszty w przypadku rozbudowy sieci?
Niestety, opłaty za przyłączenie, zwłaszcza te ryczałtowe, są ściśle regulowane taryfami i zazwyczaj nie podlegają negocjacjom. W przypadku konieczności rozbudowy sieci gazowej, koszty te są zazwyczaj ponoszone przez Polską Spółkę Gazownictwa, ponieważ jest to inwestycja w infrastrukturę operatora. Oznacza to, że choć rozbudowa sieci znacząco wydłuży czas realizacji Twojego przyłącza, nie wpłynie to bezpośrednio na zwiększenie Twojej opłaty ryczałtowej za standardowe przyłącze. Jeśli jednak Twoje przyłącze wykracza poza standardowe ramy (np. bardzo długa odległość od sieci), zawsze warto dopytać o szczegóły wyceny w PSG.
Przeczytaj również: Licznik gazu: jak go ukryć? Bezpieczne i stylowe rozwiązania!
Czy można przyspieszyć montaż licznika? Praktyczne porady i sprawdzone triki
Mimo że proces przyłączenia gazu jest złożony i często długotrwały, istnieją sposoby, aby efektywnie nim zarządzać i potencjalnie przyspieszyć niektóre etapy. Jako Klara Kowalska, chciałabym podzielić się z Tobą kilkoma praktycznymi poradami i sprawdzonymi trikami, które pomogą Ci sprawniej przejść przez całą procedurę.
Zacznij wcześniej, niż myślisz złota zasada planowania
To chyba najważniejsza rada, jaką mogę Ci dać: zacznij działać z dużym wyprzedzeniem. Jeśli wiesz, że za rok czy dwa będziesz potrzebował gazu w swoim nowym domu, nie czekaj do ostatniej chwili. Rozpocznij procedurę przyłączenia do sieci gazowej na kilka miesięcy, a nawet rok przed planowanym terminem, w którym gaz będzie Ci potrzebny. Dzięki temu zyskasz bufor czasowy na ewentualne opóźnienia i unikniesz stresu związanego z pośpiechem.
Portal Przyłączeniowy PSG Twoje cyfrowe centrum dowodzenia
Polska Spółka Gazownictwa udostępnia Portal Przyłączeniowy, który jest niezwykle pomocnym narzędziem. Zdecydowanie polecam korzystanie z niego. Umożliwia on składanie wniosków online, co jest szybsze niż tradycyjna poczta, a także śledzenie postępów prac na bieżąco. Dzięki temu masz stały wgląd w status swojego wniosku i możesz szybko reagować na ewentualne prośby o uzupełnienie dokumentacji czy inne formalności. To Twoje cyfrowe centrum dowodzenia, które znacznie usprawnia komunikację z operatorem.
Wybór wykonawcy instalacji wewnętrznej jak to wpływa na czas?
Pamiętaj, że jako inwestor odpowiadasz za projekt i wykonanie wewnętrznej instalacji gazowej. Wybór odpowiedniego wykonawcy ma tu kluczowe znaczenie. Zdecyduj się na sprawdzonych, doświadczonych i posiadających wszystkie niezbędne uprawnienia specjalistów. Dobrze wykonany projekt i instalacja, bez błędów technicznych i formalnych, to podstawa. Unikniesz w ten sposób konieczności poprawek, które generują dodatkowy czas i koszty. Poproś o referencje i sprawdź opinie o potencjalnych wykonawcach.
Proaktywna komunikacja z gazownią czy warto dzwonić i pytać?
Z mojego doświadczenia wiem, że proaktywna postawa popłaca. Nie bój się utrzymywać regularnego kontaktu z przedstawicielem gazowni, zwłaszcza jeśli minęły ustalone terminy. Dzwonienie i dopytywanie o status wniosku może pomóc w szybkim wyjaśnianiu wątpliwości, przypominaniu o Twojej sprawie i monitorowaniu procesu. Czasami wystarczy jeden telefon, aby przyspieszyć przekazanie dokumentów do kolejnego działu lub umówić się na konkretny termin. Pamiętaj jednak o zachowaniu kultury i cierpliwości pracownicy gazowni mają wiele spraw do obsłużenia, ale Twoja aktywność na pewno nie zaszkodzi.
