Ile trwa remont łazienki? Planuj bez stresu! Porady ekspertki

Ile trwa remont łazienki? Planuj bez stresu! Porady ekspertki

Spis treści

Planowanie remontu łazienki to jedno z tych przedsięwzięć, które potrafi spędzać sen z powiek. Jednym z kluczowych pytań, które sobie zadajemy, jest: ile właściwie to potrwa? W tym artykule, jako Klara Kowalska, pomogę Ci realistycznie ocenić czas potrzebny na odświeżenie lub generalny remont Twojej łazienki, omówię czynniki wpływające na długość prac oraz przedstawię szczegółowy harmonogram. Dzięki temu unikniesz niepotrzebnego stresu i będziesz w stanie zaplanować wszystko z wyprzedzeniem.

Ile trwa remont łazienki? Realistyczne ramy czasowe i kluczowe czynniki

  • Standardowy, generalny remont łazienki z profesjonalną ekipą trwa zazwyczaj od 2 do 4 tygodni.
  • Samodzielne prace, wykonywane po godzinach, mogą wydłużyć remont do 1-2 miesięcy.
  • Kluczowe czynniki wpływające na czas to zakres prac, metraż łazienki, dostępność fachowców i materiałów oraz nieprzewidziane usterki.
  • Szczegółowy harmonogram generalnego remontu obejmuje około 4 tygodnie prac, od demontażu po biały montaż.
  • Istnieją alternatywy dla generalnego remontu, takie jak szybkie odświeżenie, które można przeprowadzić w zaledwie kilka dni.
  • Dobre planowanie, bufor czasowy i precyzyjna umowa z wykonawcą pomagają uniknąć opóźnień.

Szybka odpowiedź: od 2 do 4 tygodni to standard

Z mojego doświadczenia wynika, że generalny remont łazienki, realizowany przez profesjonalną ekipę remontową, zazwyczaj zajmuje od 2 do 4 tygodni. To realistyczny czas, który pozwala na wykonanie wszystkich niezbędnych prac, od demontażu po biały montaż i wykończenie. Jeśli jednak zdecydujesz się na samodzielne przeprowadzenie remontu, musisz liczyć się z tym, że proces ten może wydłużyć się do 1-2 miesięcy, a nawet dłużej, zwłaszcza jeśli prace wykonujesz głównie po godzinach pracy i w weekendy.

Remont samodzielny czy z ekipą? Jak ta decyzja wpływa na zegar

Wybór między samodzielnym remontem a zatrudnieniem profesjonalnej ekipy ma fundamentalne znaczenie dla całkowitego czasu trwania prac. Profesjonaliści dysponują odpowiednimi narzędziami, doświadczeniem i często pracują w zespole, co pozwala im na sprawniejsze i szybsze wykonanie poszczególnych etapów. Co więcej, mogą pracować przez cały dzień. Samodzielne prace, choć kuszące ze względu na oszczędności, często są rozłożone w czasie. Wykonywane po godzinach, w weekendy, połączone z koniecznością nauki nowych umiejętności i brakiem specjalistycznego sprzętu, mogą znacząco wydłużyć remont, czasem nawet kilkukrotnie. Warto to przemyśleć, zanim zdecydujesz się na tę opcję.

czynniki wpływające na czas remontu łazienki

Co decyduje o długości remontu? Kluczowe czynniki, których nie możesz zignorować

Zakres prac: od kosmetycznego liftingu po rewolucję totalną

To chyba najbardziej oczywisty, ale i najważniejszy czynnik. Zwykłe odświeżenie łazienki, obejmujące malowanie ścian, wymianę armatury czy odświeżenie fug, może zająć zaledwie kilka dni. To idealne rozwiązanie, gdy chcesz szybko zmienić estetykę bez większych ingerencji. Natomiast generalny remont, który zakłada skuwanie starych płytek, wymianę instalacji wodno-kanalizacyjnej i elektrycznej, wyrównywanie ścian, układanie nowej glazury i biały montaż, to już proces trwający tygodnie. Im więcej elementów wymaga kompleksowej wymiany, tym więcej czasu musisz na to przeznaczyć.

Metraż ma znaczenie: czy remont małej łazienki zawsze jest szybszy?

Intuicja podpowiada, że im mniejsza łazienka, tym krótszy remont. I w wielu przypadkach tak jest! Remont małej łazienki (3-4 m²) trwa średnio 14-21 dni. Większe łazienki (6-8 m²) to już 3-4 tygodnie, a te powyżej 10 m² mogą wymagać nawet 4-6 tygodni pracy. Jednak muszę Cię ostrzec przed pewnym paradoksem: w małych łazienkach prace mogą trwać dłużej w przeliczeniu na metr kwadratowy. Ograniczona przestrzeń utrudnia manewrowanie narzędziami, a konieczność częstszego docinania płytek czy precyzyjnego montażu elementów w ciasnych zakamarkach potrafi skutecznie wydłużyć proces.

Pułapki ukryte w ścianach: jak nieprzewidziane usterki mogą zrujnować harmonogram

Niestety, remont często bywa jak otwieranie puszki Pandory. Po skuciu starych płytek mogą ujawnić się problemy, których nikt się nie spodziewał. Zły stan rur, wilgoć, grzyb, nierówne ściany, a nawet uszkodzone instalacje elektryczne to tylko niektóre z niespodzianek, które mogą znacząco wydłużyć remont. Każda taka usterka wymaga dodatkowej pracy, materiałów i często angażowania specjalistów, co nie tylko opóźnia harmonogram, ale i zwiększa koszty. Dlatego zawsze zalecam uwzględnienie pewnego bufora czasowego i finansowego na takie nieprzewidziane zdarzenia.

Dostępność fachowców i materiałów: dlaczego planowanie trzeba zacząć miesiące wcześniej?

Nawet najlepszy plan może legnąć w gruzach, jeśli nie znajdziesz odpowiedniej ekipy lub nie zdobędziesz materiałów na czas. W dużych miastach na sprawdzonych i polecanych fachowców trzeba często czekać nawet kilka miesięcy! To kluczowy element planowania, który należy uwzględnić z dużym wyprzedzeniem. Podobnie jest z materiałami. Czas oczekiwania na zamówione płytki (zwłaszcza te spoza standardowej oferty), armaturę czy meble na wymiar może znacząco opóźnić start lub poszczególne etapy prac. Zawsze upewnij się, że wszystkie kluczowe elementy są dostępne lub zamówione z odpowiednim wyprzedzeniem.

Specyfika remontu w bloku: zgody ze spółdzielni i dobro sąsiadów

Remontując łazienkę w bloku, musisz pamiętać o dodatkowych formalnościach. Szczególnie przy ingerencji w ściany nośne, przenoszeniu grzejników czy zmianach w instalacjach wodno-kanalizacyjnych, konieczne może być uzyskanie zgody spółdzielni lub wspólnoty mieszkaniowej. Proces ten może potrwać od kilku dni do kilku tygodni, co oczywiście wpływa na ogólny harmonogram. Pamiętaj też o sąsiadach głośne prace, takie jak kucie, powinny być wykonywane w wyznaczonych godzinach, co również ogranicza dzienny czas pracy ekipy.

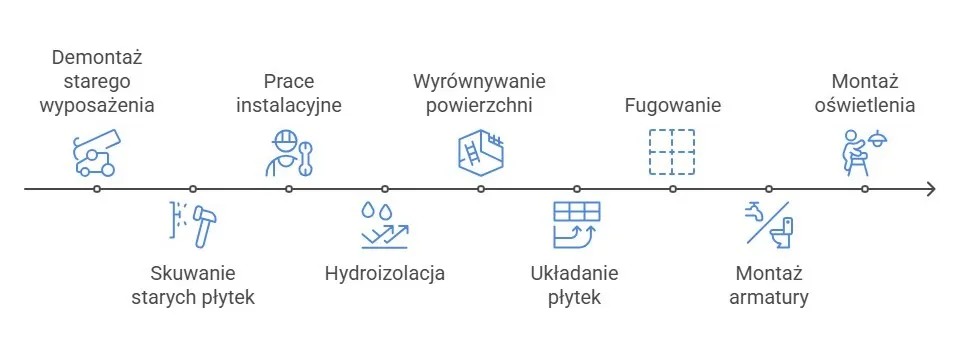

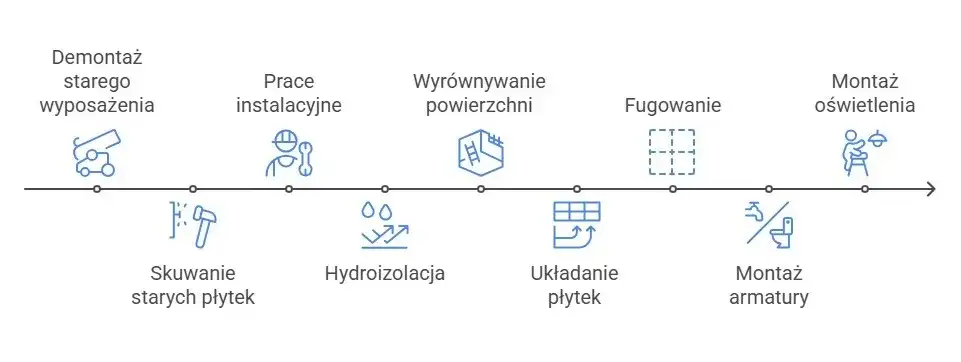

etapy remontu łazienki harmonogram

Remont łazienki krok po kroku: szczegółowy harmonogram prac z podziałem na dni

Aby ułatwić Ci zrozumienie, jak rozkładają się prace, przygotowałam orientacyjny harmonogram generalnego remontu łazienki, zakładający pracę profesjonalnej ekipy.

Tydzień 1: Kurz, hałas i fundamenty czyli demontaż i nowe instalacje

Pierwsze dni to zazwyczaj najbardziej inwazyjny i głośny etap. Zaczynamy od zabezpieczenia mieszkania, a następnie skuwania starych płytek, demontażu armatury i wyposażenia. To zajmuje zazwyczaj 2-3 dni. Po usunięciu starych elementów przychodzi czas na kluczowe prace instalacyjne wymianę lub modyfikację instalacji wodno-kanalizacyjnej i elektrycznej. Ten etap, wymagający specjalistów, trwa zazwyczaj 2-4 dni. To czas, kiedy w łazience panuje największy bałagan i hałas, więc warto się na to przygotować.

Tydzień 2: Czas na schnięcie przygotowanie ścian, podłóg i hydroizolacja

Po instalacjach przychodzą prace przygotowawcze. To wyrównywanie ścian i podłóg (tynkowanie, wylewki) oraz wykonanie hydroizolacji, która jest niezwykle ważna dla ochrony przed wilgocią. Ten etap trwa około 3-5 dni. Kluczowe jest tutaj przestrzeganie przerw technologicznych na schnięcie materiałów. Nie można przyspieszać tego procesu, ponieważ może to prowadzić do pęknięć czy problemów z przyczepnością kolejnych warstw. Cierpliwość jest tutaj cnotą!

Tydzień 3: Zaczyna być pięknie układanie płytek, fugowanie i pierwsze malowanie

To moment, kiedy łazienka zaczyna nabierać kształtów i estetyki. Glazurnik przystępuje do układania płytek na ścianach i podłodze. W zależności od wielkości płytek, ich formatu i skomplikowania wzoru, ten etap trwa od 3 do 5 dni. Po ułożeniu płytek następuje fugowanie (spoinowanie), a także malowanie sufitu i ewentualnych ścian, które nie są pokryte glazurą. Na te prace należy przeznaczyć około 1-2 dni.

Tydzień 4: Wielki finał czyli „biały montaż” i prace wykończeniowe

Ostatni tydzień to wielki finał! Na tym etapie następuje instalacja wanny lub kabiny prysznicowej, umywalki, miski WC oraz wszystkich baterii. Ten tzw. biały montaż zajmuje zazwyczaj 2-3 dni. Następnie przychodzi czas na prace wykończeniowe, które nadają łazience ostateczny charakter: montaż mebli, lustra, oświetlenia, gniazdek i akcesoriów. Na to przeznaczamy około 1-2 dni. Po tym etapie łazienka jest gotowa do użytku!

Czy można szybciej? Poznaj alternatywę dla generalnego remontu

Metamorfoza w weekend: co obejmuje ekspresowy remont łazienki?

Jeśli wizja kilkutygodniowego remontu Cię przeraża, a Twoja łazienka nie wymaga gruntownej rewolucji, istnieje alternatywa: ekspresowy remont, który można przeprowadzić nawet w 3 dni lub jeden weekend. Taka metamorfoza obejmuje głównie prace kosmetyczne. Możesz odświeżyć wygląd płytek, malując je specjalną farbą do glazury, wymienić armaturę (baterie, słuchawkę prysznicową), a także zmienić meble łazienkowe i dodatki. Kluczowe jest to, że taki remont wyklucza kucie, wymianę instalacji czy inne inwazyjne prace.

Malowanie płytek i wymiana dodatków: kiedy warto postawić na odświeżenie?

Decyzja o odświeżeniu zamiast generalnego remontu jest sensowna w kilku sytuacjach. Przede wszystkim, jeśli instalacje w Twojej łazience są w dobrym stanie i nie wymagają interwencji. Po drugie, gdy zależy Ci na szybkiej zmianie estetyki, ale nie masz czasu ani budżetu na kompleksowe prace. Malowanie płytek, wymiana fug, montaż nowej deski sedesowej, lustra, oświetlenia czy zasłony prysznicowej potrafią zdziałać cuda, odmieniając wnętrze nie do poznania, bez konieczności rezygnowania z łazienki na długie tygodnie.

planowanie remontu łazienki porady

Jak uniknąć kosztownych opóźnień? Praktyczne porady dla planujących remont

Złota zasada: zamów wszystkie materiały, zanim ekipa wejdzie do pracy

To jedna z najważniejszych rad, jaką mogę Ci dać. Upewnij się, że wszystkie niezbędne materiały płytki, kleje, fugi, armatura, wanna/kabina, umywalka, miska WC, a także meble i oświetlenie są zamówione i dostarczone na budowę, zanim ekipa rozpocznie prace. Brak choćby jednego elementu może spowodować przestój, a każdy dzień opóźnienia to stracony czas i często dodatkowe koszty. Sprawdzaj dostępność i terminy dostaw z dużym wyprzedzeniem.

Stwórz realistyczny harmonogram i zawsze dodawaj bufor bezpieczeństwa

Planowanie to podstawa. Stwórz szczegółowy harmonogram prac, uwzględniając wszystkie etapy, o których mówiłam. Pamiętaj o przerwach technologicznych na schnięcie materiałów to krytyczne! Co więcej, zawsze, ale to zawsze, dodaj do swojego harmonogramu bufor bezpieczeństwa, najlepiej 15-20% dodatkowego czasu. W ten sposób będziesz przygotowana na nieprzewidziane problemy, opóźnienia w dostawach czy inne komplikacje, które niestety zdarzają się podczas każdego remontu.

Przeczytaj również: Remont domu rodziców? Zabezpiecz pieniądze i uniknij pułapek!

Dobra umowa z wykonawcą: Twój najlepszy sposób na dotrzymanie terminów

Nie bagatelizuj znaczenia pisemnej umowy z wykonawcą. Dobra umowa powinna precyzyjnie określać terminy rozpoczęcia i zakończenia prac, szczegółowy zakres robót, kosztorys oraz ewentualne kary umowne za opóźnienia. To Twój najważniejszy dokument, który chroni Cię przed nieuczciwymi praktykami i daje podstawy do egzekwowania ustaleń. Jasno określone zasady współpracy to klucz do sprawnego i terminowego remontu, a także spokoju ducha dla Ciebie.

Źródło:

[1]

https://www.opoczno.eu/trendy/ile-trwa-remont-lazienki,260.html

[2]

https://homesystems.com.pl/ile-trwa-remont-lazienki-w-bloku-oto-co-musisz-wiedziec-aby-uniknac-opoznien

[3]

https://www.matrixo.pl/ile-trwa-remont-lazienki-i-jak-go-zaplanowac/

[4]

https://lazienki-l.pl/co-ile-lat-remont-lazienki

[5]

https://www.nn.pl/blog/posts/2020/remont-lazienki-od-czego-zaczac-ile-trwa.html

FAQ - Najczęstsze pytania

Standardowy, generalny remont łazienki wykonany przez profesjonalną ekipę trwa zazwyczaj od 2 do 4 tygodni. Samodzielne prace mogą wydłużyć ten czas do 1-2 miesięcy, ze względu na ograniczoną dostępność czasu i doświadczenia.

Kluczowe czynniki to zakres prac (odświeżenie vs. generalny remont), metraż łazienki, dostępność fachowców i materiałów, a także nieprzewidziane usterki, takie jak zły stan instalacji czy wilgoć.

Tak, ale tylko w przypadku "szybkiego odświeżenia" bez kucia i wymiany instalacji. Obejmuje ono malowanie płytek, wymianę armatury, mebli i dodatków, co można zrobić w kilka dni, a nawet w weekend.

Najważniejsze jest wcześniejsze zamówienie wszystkich materiałów, stworzenie realistycznego harmonogramu z buforem bezpieczeństwa (15-20% czasu) oraz zawarcie szczegółowej umowy z wykonawcą, określającej terminy i zakres prac.

Tagi:

ile trwa remont łazienki
czas trwania remontu łazienki
harmonogram remontu łazienki krok po kroku
ile dni trwa remont małej łazienki

Udostępnij artykuł

Autor Klara Kowalska
Klara Kowalska
Nazywam się Klara Kowalska i od ponad dziesięciu lat zajmuję się tematyką budownictwa oraz aranżacji wnętrz. Posiadam wykształcenie architektoniczne, które łączy się z praktycznym doświadczeniem zdobytym podczas pracy w renomowanych firmach budowlanych oraz projektowych. Moja pasja do tworzenia funkcjonalnych i estetycznych przestrzeni sprawia, że z zaangażowaniem podchodzę do każdego projektu, niezależnie od jego skali. Specjalizuję się w nowoczesnych rozwiązaniach budowlanych oraz innowacyjnych trendach w aranżacji wnętrz, co pozwala mi na dostarczanie czytelnikom aktualnych i wartościowych informacji. Wierzę, że każdy dom powinien być odzwierciedleniem osobowości jego właścicieli, dlatego staram się inspirować innych do tworzenia przestrzeni, które będą nie tylko piękne, ale i funkcjonalne. Pisząc dla mojego bloga, dążę do tego, aby moje artykuły były rzetelne i oparte na solidnych badaniach oraz praktycznych doświadczeniach. Moim celem jest nie tylko dzielenie się wiedzą, ale także budowanie zaufania wśród czytelników, którzy szukają inspiracji i porad w zakresie budownictwa i wystroju wnętrz.
